Terrain non viabilisé - que vérifier avant d’acheter ?

19 juin 2026

Guide voyageurs : avant d'acheter un terrain, conseils & démarches. Comprendre ce que veut dire non viabilisé est essentiel.

Table des matières

Un terrain peut sembler prêt à bâtir parce qu’il est bien placé et classé en zone constructible, tout en étant dépourvu d’eau, d’électricité ou d’assainissement à proximité immédiate. En pratique, comprendre que veut dire non viabilisé revient à mesurer les raccordements encore à réaliser, leur coût et leur incidence sur le calendrier du projet. Je détaille ici les réseaux concernés, la différence entre constructibilité et viabilisation, ainsi que les vérifications à effectuer avant de signer.

L’essentiel à retenir avant d’acheter une parcelle non viabilisée

  • Un terrain non viabilisé n’est pas raccordé à tout ou partie des réseaux nécessaires à une construction.
  • Constructible ne signifie pas viabilisé : le PLU et les réseaux répondent à deux questions différentes.
  • Le budget se situe souvent entre 5 000 et 15 000 € près des réseaux, mais peut dépasser 30 000 € dans un secteur isolé.
  • L’assainissement peut imposer une installation individuelle contrôlée par le SPANC.
  • Avant tout compromis, il faut obtenir un certificat d’urbanisme opérationnel et des estimations écrites des concessionnaires.

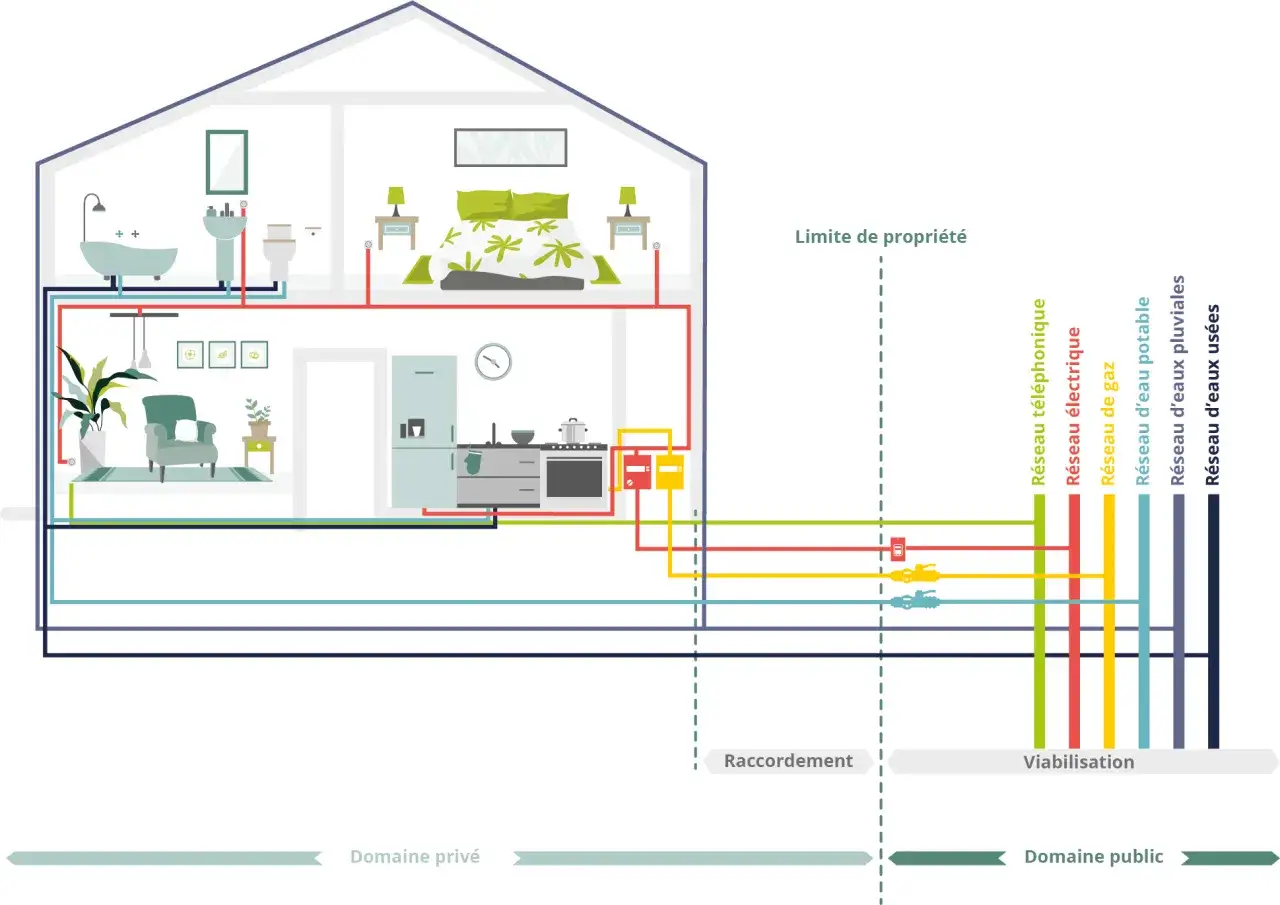

Schéma d'une maison montrant les réseaux (eau, électricité, gaz, téléphone) arrivant du domaine public. La viabilisation est le processus pour que ces réseaux soient fonctionnels, ce que veut dire non viabilisé.

Ce que signifie réellement un terrain non viabilisé

Un terrain non viabilisé est une parcelle dont les raccordements aux réseaux publics ne sont pas encore réalisés, ou ne sont réalisés que partiellement. Cela concerne généralement l’eau potable, l’électricité et l’assainissement, auxquels peuvent s’ajouter les télécommunications, la fibre et le gaz.

La mention ne veut pas forcément dire que les réseaux sont très éloignés. Ils peuvent passer dans la rue sans arriver jusqu’à la limite de propriété. Dans ce cas, le terrain est parfois décrit comme raccordable, mais il n’est pas encore viabilisé. Cette nuance change directement le montant des travaux.

Il faut aussi distinguer deux opérations. Le concessionnaire peut amener le réseau jusqu’au coffret ou au regard placé en limite de parcelle, tandis que les travaux entre cette limite et la future maison restent généralement à la charge du propriétaire. C’est l’ensemble de ces interventions, souvent regroupées sous le terme VRD pour voirie et réseaux divers, qui permet réellement d’alimenter le bâtiment.

Quels réseaux faut-il prévoir pour rendre le terrain utilisable

L’eau potable et l’électricité

Le raccordement à l’eau potable passe par le service local de distribution. Le coût dépend surtout de la distance entre la parcelle et la canalisation, de la traversée éventuelle de la chaussée et de la profondeur de la tranchée. Une parcelle située dans une rue déjà équipée est donc beaucoup plus simple à raccorder qu’un terrain en retrait derrière une longue allée.

Pour l’électricité, la demande est adressée au gestionnaire du réseau, souvent Enedis. Un simple branchement lorsque le coffret est déjà en limite peut rester relativement modéré, alors qu’une extension du réseau entraîne des études et des travaux supplémentaires. Enedis indique notamment des délais minimaux d’environ 3 mois pour un branchement et pouvant atteindre 6 mois lorsqu’une extension est nécessaire, selon la solution technique retenue.

L’assainissement collectif ou individuel

Si le tout-à-l’égout dessert la rue, le propriétaire doit demander les conditions de raccordement à la commune ou au service compétent. Il peut aussi devoir payer une PFAC, c’est-à-dire une participation locale destinée au financement de l’assainissement collectif. Son existence et son montant varient selon la collectivité.

En l’absence de réseau collectif, il faut installer un assainissement non collectif, par exemple une fosse toutes eaux avec traitement adapté ou une microstation. Le projet doit tenir compte de la nature du sol, de la pente et de la surface disponible, puis être contrôlé par le SPANC. Une parcelle trop petite, argileuse ou difficile d’accès peut rendre cette solution nettement plus coûteuse.

Les télécommunications, le gaz et l’accès

La fibre et le téléphone ne bloquent pas toujours une construction, mais leur absence peut retarder l’installation et générer des travaux de tranchée. Le gaz, lui, est facultatif puisque le chauffage peut fonctionner à l’électricité, au bois ou avec une pompe à chaleur.

La voirie mérite une attention particulière. Un terrain peut être proche des réseaux, mais ne disposer que d’un accès étroit, d’une servitude de passage ou d’une voie incapable d’accueillir les engins de chantier. Pour moi, un accès praticable doit être étudié au même moment que les raccordements, et non découvert après l’achat.

Un terrain non viabilisé est-il forcément non constructible

Non. La constructibilité dépend principalement du plan local d’urbanisme, de la carte communale, des servitudes et des règles applicables à la parcelle. La viabilisation concerne l’accès matériel aux réseaux. Un terrain peut donc être constructible mais non viabilisé, ou raccordé à certains réseaux tout en étant juridiquement inconstructible.

L’inverse est également possible. La présence d’un poteau électrique ou d’une canalisation à proximité ne crée aucun droit automatique à construire. Si la parcelle se trouve en zone agricole ou naturelle, le raccordement des réseaux ne suffira pas à la rendre constructible.

Je conseille de demander à la mairie un certificat d’urbanisme opérationnel. Ce document permet de vérifier si le projet envisagé est réalisable et d’identifier les équipements publics existants ou prévus. Le Code de l’urbanisme prévoit par ailleurs qu’un permis peut être refusé lorsque les travaux nécessaires sur les réseaux publics ne peuvent pas être programmés dans un délai connu.

Il faut également examiner le statut de la parcelle. Dans un lotissement, les réseaux arrivent souvent en limite de chaque lot, mais cela ne signifie pas que les branchements jusqu’à la maison sont inclus. En secteur diffus, le propriétaire doit plus souvent coordonner lui-même les demandes, les études et les travaux.

Quel budget prévoir pour une viabilisation

Il n’existe pas de tarif national unique. La distance aux réseaux, la nature du sol, la largeur de la voirie et la nécessité de traverser une route peuvent faire varier la facture du simple au triple. Les montants ci-dessous sont des ordres de grandeur indicatifs et doivent être remplacés par des devis liés à la parcelle.

Poste Fourchette indicative Principaux facteurs de variation
Électricité 1 000 à 4 000 € Distance, puissance demandée, extension du réseau
Eau potable 1 000 à 3 000 € Longueur de tranchée, traversée de voirie, compteur
Assainissement collectif 1 500 à 5 000 € Distance, profondeur, PFAC et travaux sur domaine public
Assainissement individuel 7 000 à 15 000 € Étude de sol, filière choisie, pente et accès
Télécommunications 300 à 1 500 € Fourreau existant, distance et travaux de tranchée
Tranchées et VRD privés 3 000 à 10 000 € Longueur entre la limite et la maison, terrain et terrassement

Pour une parcelle proche des réseaux, un total de 5 000 à 15 000 € peut constituer une première enveloppe. Dès que la maison est éloignée de la rue, qu’une route doit être ouverte ou qu’une pompe de relevage devient nécessaire, le budget peut dépasser 20 000 ou 30 000 €.

Le prix affiché du terrain doit donc être comparé au coût global du projet. Une parcelle annoncée 15 000 € moins cher peut perdre tout son intérêt si elle nécessite 25 000 € de raccordements et de terrassement. C’est l’un des calculs que les acheteurs sous-estiment le plus souvent.

Quelles démarches effectuer avant de signer

Je recommande de procéder dans un ordre simple, car chaque étape réduit une part du risque.

  1. Consulter le PLU ou la carte communale pour vérifier le zonage, les règles de construction et les servitudes.
  2. Demander un certificat d’urbanisme opérationnel en décrivant la maison ou le projet envisagé.
  3. Obtenir auprès de la mairie un plan des réseaux et les coordonnées des services compétents.
  4. Demander une estimation à l’eau, à l’électricité, à l’assainissement et aux télécommunications.
  5. Faire vérifier l’accès, les limites, la pente et les éventuelles servitudes par un professionnel si la configuration est complexe.
  6. Inscrire dans le compromis une condition suspensive d’obtention du permis et, si nécessaire, une clause liée à la faisabilité ou au montant maximal des raccordements.

Les cartes générales sont utiles pour se repérer, mais elles ne remplacent pas une réponse écrite des gestionnaires. Un réseau visible sur le trottoir peut être saturé, situé de l’autre côté d’une route départementale ou soumis à des travaux payants. Seul un chiffrage officiel permet de sécuriser le budget.

La topographie joue aussi un rôle concret. Une maison située plus bas que la rue peut nécessiter une pompe de relevage pour les eaux usées, tandis qu’un terrain très pentu demande davantage de terrassement et de canalisations. Dans ces situations, une étude préalable coûte beaucoup moins cher qu’une mauvaise surprise pendant le chantier.

Les erreurs qui rendent l’achat plus risqué

Confondre terrain constructible et terrain prêt à bâtir

Le classement en zone constructible ne garantit ni la proximité des réseaux ni leur capacité à desservir le projet. Il faut vérifier séparément le droit de construire, l’accès et la faisabilité technique des raccordements.

Se fier à la mention « réseaux à proximité »

Cette expression est trop vague pour établir un budget. Demandez la distance exacte, le point de branchement prévu, les travaux sur domaine public et la personne qui les finance. Une différence de 20 mètres peut être peu importante, tandis qu’une traversée de chaussée ou une extension de réseau peut modifier radicalement la facture.

Oublier les travaux sur la parcelle

Les concessionnaires peuvent s’arrêter en limite de propriété. Il reste alors à financer les tranchées, les fourreaux, les regards, les protections et les raccordements jusqu’à la construction. Le devis du constructeur n’inclut pas toujours ces postes, surtout lorsque les travaux sont présentés comme des frais annexes.

Lire aussi : Terrain devenu non constructible - peut-on être indemnisé ?

Négliger l’assainissement individuel

Une fosse toutes eaux ne se choisit pas uniquement selon son prix. Le sol, la nappe, la pente et les distances réglementaires imposent une filière particulière. Une étude mal anticipée peut conduire à un système plus encombrant ou plus cher que prévu.

Enfin, il ne faut pas commencer les travaux de raccordement en supposant que le permis sera accepté. La demande doit être coordonnée avec le projet d’implantation, l’accès définitif et les autorisations nécessaires. Le bon moment pour chiffrer la viabilisation se situe avant l’engagement ferme, pas après l’achat.

Le bon calcul consiste à raisonner en coût total

Un terrain non viabilisé n’est pas automatiquement une mauvaise affaire. Il peut offrir un prix d’achat intéressant et davantage de liberté sur l’implantation, à condition que les réseaux soient accessibles et que la faisabilité soit documentée.

Pour décider sereinement, je compare toujours quatre éléments au même endroit, dans un tableau personnel ou une estimation écrite : prix du terrain, raccordements, accès et assainissement. Si l’un de ces postes reste inconnu, le prix annoncé ne reflète pas encore le coût réel de la parcelle.

La règle la plus simple est donc la suivante : un terrain non viabilisé peut devenir un bon projet, mais seulement après confirmation de sa constructibilité, obtention de devis précis et intégration d’une marge pour les imprévus. Cette vérification transforme une annonce séduisante en décision foncière réellement maîtrisée.

Cet article a un caractère purement informatif et éducatif. Le contenu a été élaboré avec l'aide d'outils analytiques et linguistiques modernes (IA). Avant de prendre une décision, consultez un expert.

Questions fréquentes

Oui. La constructibilité dépend du PLU, de la carte communale et des servitudes, tandis que la viabilisation concerne les raccordements matériels aux réseaux. La présence d’un réseau à proximité ne garantit donc pas le droit de construire.

Une première enveloppe de 5 000 à 15 000 € peut être envisagée lorsque la parcelle est proche des réseaux. Le coût peut dépasser 20 000 ou 30 000 € en cas d’extension, de traversée de chaussée, de terrain pentu ou de pompe de relevage.

Il faut consulter le PLU ou la carte communale, demander un certificat d’urbanisme opérationnel et obtenir des estimations écrites des services de l’eau, de l’électricité, de l’assainissement et des télécommunications. Le compromis peut aussi prévoir une condition suspensive liée au permis et à la faisabilité des raccordements.

Il faut installer un assainissement non collectif, comme une fosse toutes eaux avec traitement adapté ou une microstation. Le choix dépend du sol, de la pente et de la surface disponible, puis l’installation doit être contrôlée par le SPANC.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

viabilisation assainissement raccordement certificat d’urbanisme vrd

Partager l'article

Auguste Maillet

Auguste Maillet

Je m'appelle Auguste Maillet et cela fait maintenant 12 ans que je me consacre à la compréhension et à la vulgarisation des domaines de la géométrie, de la topographie et du droit foncier. Mon parcours m'a amené à explorer les subtilités de ces disciplines, souvent perçues comme complexes, et à trouver des moyens clairs de les présenter. J'aime particulièrement décortiquer les aspects techniques de la topographie et les implications juridiques qui en découlent, afin d'aider chacun à mieux appréhender ces sujets essentiels pour la gestion de la propriété et du territoire. Sur marti-ombre.fr, je m'efforce de partager des informations précises et actualisées, en m'appuyant sur une recherche rigoureuse et une volonté constante de rendre la connaissance accessible.
