PLU en évolution - que devient votre permis de construire ?

7 août 2026

Illustration d'un permis de construire et changement de PLU : grue, immeubles colorés, et un document avec un crayon vert.

Table des matières

Un permis de construire déposé pendant l’évolution d’un PLU peut devenir un véritable sujet de calendrier. Selon que le document est simplement en cours de modification, déjà arrêté ou officiellement opposable, les conséquences ne sont pas les mêmes pour un projet neuf, un permis en cours d’instruction ou une autorisation déjà obtenue. Je vous propose ici une méthode concrète pour comprendre les règles applicables, anticiper un éventuel sursis à statuer et sécuriser votre dossier foncier.

Le calendrier du PLU peut compter autant que le contenu du projet

  • Un permis déjà accordé reste en principe valable même si le PLU change ensuite.
  • Le dépôt du dossier ne fige pas automatiquement les règles applicables à la construction.
  • Le sursis à statuer peut durer jusqu’à deux ans, mais il doit être motivé et juridiquement justifié.
  • Un certificat d’urbanisme opérationnel peut sécuriser les règles pendant 18 mois, sans autoriser les travaux.
  • Une modification ou une révision du PLU n’a pas les mêmes effets sur une demande de permis.

Le changement de PLU ne fait pas disparaître un permis déjà accordé

Lorsqu’un permis de construire a été délivré légalement, l’approbation ultérieure d’un nouveau PLU ne l’annule pas automatiquement. Le titulaire conserve donc le bénéfice de son autorisation, à condition de respecter sa durée de validité et les prescriptions prévues par l’arrêté.

La règle générale est une validité de trois ans. Les travaux doivent avoir commencé avant l’expiration de ce délai et ne pas être interrompus pendant plus d’un an. Une prolongation peut normalement être demandée deux fois pour un an, mais seulement si les règles d’urbanisme et les servitudes administratives n’ont pas changé.

Il existe aussi une prorogation exceptionnelle pour certaines autorisations délivrées entre le 1er janvier 2021 et le 28 mai 2024, lorsqu’elles étaient encore valides au 27 mai 2025. Selon la date de délivrance, leur durée a pu être prolongée d’un an ou portée à cinq ans. Je conseille donc de vérifier la date exacte de l’arrêté avant de conclure qu’un permis est arrivé à expiration.

Le point sensible apparaît lorsque le bénéficiaire souhaite modifier le projet. Un permis modificatif reste envisageable si le permis initial est encore valide et si la nature générale de l’opération est conservée. En revanche, une transformation importante du projet, comme un changement de destination majeur ou une modification profonde de son implantation, peut imposer une nouvelle demande examinée au regard des règles alors en vigueur.

À quel moment le nouveau règlement devient opposable

Une délibération annonçant une évolution du PLU ne suffit pas, à elle seule, à remplacer le règlement actuellement applicable. Il faut distinguer la prescription de la procédure, le débat sur le projet d’aménagement, l’arrêt du projet, l’enquête publique, l’approbation et enfin l’entrée en vigueur après les formalités requises.

Pour une demande de permis, l’administration examine en principe le projet au regard des règles applicables à la date de la décision. Le fait d’avoir déposé le dossier avant l’approbation du nouveau PLU ne garantit donc pas toujours l’application de l’ancien règlement. Un dossier en cours d’instruction peut être concerné par le nouveau document si celui-ci est devenu opposable avant la décision.

Cette situation explique pourquoi un dépôt précipité n’est pas toujours la meilleure stratégie. Un dossier incomplet, une demande de pièces complémentaires ou une consultation particulière peuvent retarder l’instruction et laisser le temps au nouveau PLU d’entrer en vigueur.

Avant de déposer, je vérifie toujours quatre éléments auprès de la mairie ou de l’intercommunalité :

  • la nature exacte de la procédure, modification, modification simplifiée, révision ou élaboration d’un PLUi ;
  • le stade atteint par cette procédure et les prochaines dates prévues ;
  • le zonage projeté de la parcelle et les règles susceptibles de changer ;
  • l’existence d’une délibération permettant éventuellement un sursis à statuer.

Le changement de zonage est évidemment le risque le plus visible. Mais des règles plus discrètes peuvent aussi compromettre le projet, comme la hauteur maximale, les distances aux limites, l’emprise au sol, le stationnement, l’accès à la voie publique ou la protection d’un espace boisé.

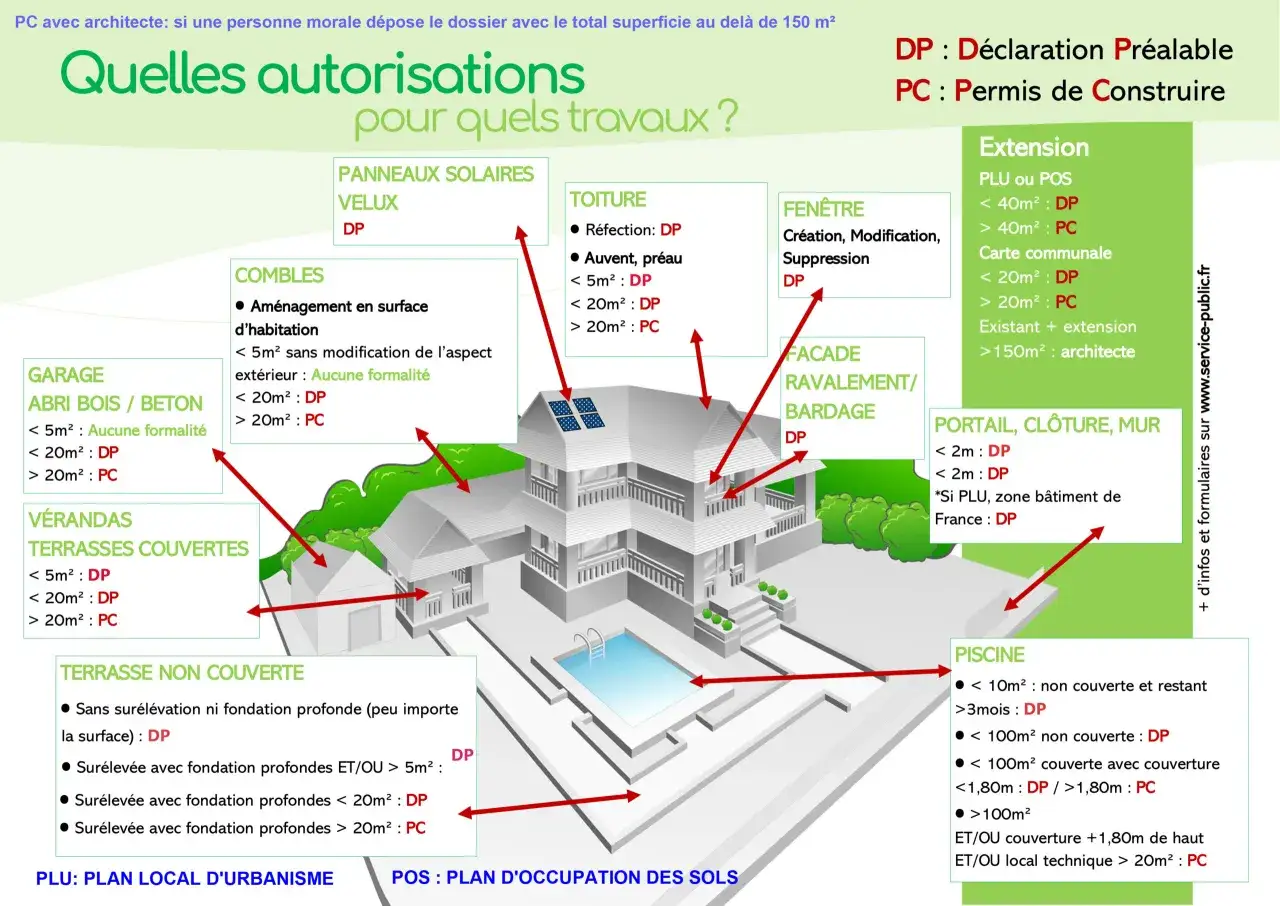

Schéma expliquant les autorisations d'urbanisme (DP ou PC) selon les travaux : permis de construire et changement de PLU.

Le sursis à statuer est le vrai point de bascule

Le sursis à statuer ne constitue ni un accord ni un refus définitif. Il permet à l’autorité compétente de reporter sa décision lorsqu’un projet serait susceptible de compromettre ou de rendre plus coûteuse l’exécution du futur PLU.

Dans le cadre de l’élaboration d’un PLU, le sursis devient possible après le débat sur les orientations générales du projet d’aménagement et de développement durables, le PADD. La simple rumeur d’un futur changement ou une réflexion politique encore vague ne devrait donc pas suffire.

La décision doit être motivée. Elle doit expliquer le lien entre le projet présenté et les choix du futur document. Une formule générale indiquant seulement que « le PLU est en cours de révision » est insuffisante si elle ne permet pas de comprendre en quoi la construction gênerait concrètement le projet d’urbanisme.

La durée maximale du sursis est de deux ans. À son terme, le demandeur doit confirmer sa demande dans les deux mois. La mairie doit alors statuer selon les conditions prévues par le Code de l’urbanisme. Il faut surveiller attentivement ces délais, car une absence de réaction peut compliquer la suite du dossier.

Je distingue aussi le sursis fondé sur le futur PLU des autres motifs possibles, par exemple une opération d’aménagement suffisamment avancée ou la création d’une zone d’aménagement. L’intitulé de l’arrêté est important, car il permet de vérifier le fondement juridique et les délais applicables.

Le certificat d’urbanisme peut sécuriser le calendrier

Lorsqu’une évolution du PLU est annoncée, le certificat d’urbanisme est souvent l’outil le plus utile pour clarifier la situation. Le certificat d’urbanisme opérationnel indique si une opération précise peut être réalisée sur le terrain au regard des informations connues par l’administration.

Il ne remplace pas un permis de construire et ne permet pas de commencer les travaux. Son intérêt est ailleurs. Lorsqu’une demande d’autorisation est déposée dans les 18 mois suivant sa délivrance, les règles d’urbanisme et certaines taxes applicables au terrain sont en principe cristallisées, sous réserve des exceptions prévues par les textes.

Le certificat doit décrire un projet suffisamment précis. Une demande trop vague, comme « construction d’une maison », apporte moins de sécurité qu’une description indiquant la destination, la surface approximative, l’implantation et les accès envisagés.

Je recommande de joindre au dossier un plan de situation fiable, un plan cadastral vérifié et, lorsque la topographie est complexe, un relevé altimétrique. Une différence de niveau mal interprétée peut modifier la hauteur apparente du bâtiment et rendre l’analyse du règlement beaucoup moins sûre.

Le certificat ne neutralise toutefois pas toutes les évolutions. Les règles liées à la sécurité ou à la salubrité publiques peuvent continuer à s’appliquer, et le certificat ne dispense pas de respecter les servitudes, les règles environnementales ou les prescriptions d’un architecte des bâtiments de France lorsqu’elles sont nécessaires.

La méthode pratique avant de déposer le permis

Pour éviter de construire un dossier sur une règle qui va disparaître, je procède par étapes. Cette préparation prend généralement moins de temps qu’une nouvelle conception après un refus et permet de repérer rapidement les vrais points de fragilité.

1. Identifier le document réellement applicable

Il faut savoir si la commune relève d’un PLU, d’un PLUi, d’une carte communale ou du règlement national d’urbanisme. Le document consulté en ligne n’est pas toujours la dernière version opposable. Je demande donc la référence de la délibération et sa date d’entrée en vigueur.

2. Comparer les deux règlements

Une comparaison ligne par ligne est plus utile qu’une lecture générale du plan. Je porte une attention particulière à la zone, à la destination autorisée, à l’emprise au sol, à la hauteur, aux retraits, au stationnement et aux conditions d’accès.

La parcelle peut rester en zone constructible tout en devenant incompatible avec le projet initial. Un nouveau coefficient d’emprise, une obligation de pleine terre ou une règle de recul peuvent suffire à réduire fortement la surface constructible.

3. Demander une position écrite

Un échange oral avec le service urbanisme est utile pour comprendre le contexte, mais il ne sécurise pas le dossier. Je conserve les plans, les courriels, les délibérations et les réponses officielles. En cas de désaccord, cette chronologie permet de reconstituer précisément ce que l’administration savait et à quelle date.

4. Choisir entre dépôt immédiat et attente

Déposer rapidement peut avoir du sens si le dossier est complet, si le projet respecte déjà le futur règlement et si le risque de sursis est faible. Attendre peut être préférable lorsque le nouveau PLU rend le projet plus favorable, à condition d’accepter une période d’incertitude et l’absence de garantie sur le contenu final du document.

Dans les dossiers fonciers importants, je préfère souvent obtenir d’abord un certificat d’urbanisme opérationnel. Ce n’est pas spectaculaire, mais c’est généralement plus solide qu’un dépôt incomplet destiné uniquement à prendre de vitesse le calendrier.

Trois situations qui changent complètement l’analyse

Un permis est délivré avant l’approbation du nouveau PLU

Le permis reste en principe applicable, même si le terrain change ensuite de zonage. Le propriétaire doit néanmoins commencer les travaux dans le délai de validité et respecter les formalités d’affichage. Le nouveau PLU pourra influencer une future modification, une extension séparée ou une nouvelle autorisation, mais il ne fait pas disparaître l’autorisation initiale.

La demande est en cours d’instruction lorsque le PLU est approuvé

C’est le cas le plus délicat. Le service instructeur doit examiner la demande au regard des règles applicables au moment où il prend sa décision, sauf mécanisme de cristallisation ou régime particulier. Un projet conforme à l’ancien règlement peut donc devenir refusé sous le nouveau.

Les délais d’instruction sont généralement de deux mois pour une maison individuelle et de trois mois pour les autres permis, à compter d’un dossier complet, avec des majorations possibles dans certains secteurs. Le silence de la mairie peut valoir permis tacite, mais ce mécanisme connaît des exceptions. Il faut donc éviter de considérer automatiquement l’absence de courrier comme une autorisation sûre.

Lire aussi : Terrain devenu non constructible - peut-on être indemnisé ?

Un sursis à statuer est notifié

Le projet n’est pas rejeté, mais il est placé en attente. Je contrôle alors la motivation, la date de notification, la durée annoncée et le lien précis avec le futur PLU. Si le sursis semble irrégulier, un recours administratif ou contentieux peut être envisagé dans le délai de deux mois, avec l’aide d’un professionnel lorsque l’enjeu financier est important.

Que faire en cas de refus ou de conflit avec la mairie

Un refus doit être lu avec précision. L’administration doit indiquer les motifs et les voies de recours. Il faut distinguer un refus fondé sur une règle actuelle, un refus anticipant irrégulièrement un futur PLU et un refus lié à une pièce manquante ou à un problème technique du projet.

Lorsque le refus est contestable, un recours gracieux auprès de l’autorité qui a pris la décision peut permettre de corriger rapidement une erreur. Le recours devant le tribunal administratif reste possible dans les conditions et délais indiqués dans l’arrêté. Une nouvelle demande peut également être pertinente si le projet peut être réellement adapté, mais elle ne doit pas servir à contourner une difficulté juridique non résolue.

Une protection particulière existe lorsqu’un refus a été annulé définitivement par le juge. Dans certaines conditions, si la demande est confirmée dans les six mois suivant la notification de l’annulation, l’administration ne peut pas opposer les règles d’urbanisme apparues après la décision annulée. Ce mécanisme est utile, mais il ne s’applique pas à un simple refus contesté ou à une nouvelle opération substantiellement différente.

Je déconseille enfin de commencer les travaux en pensant qu’un permis ancien sera forcément protégé. Il faut vérifier sa validité, l’ouverture du chantier, l’affichage et l’absence de retrait administratif dans les délais légaux. Une erreur de calendrier peut transformer un projet autorisé en construction difficile à régulariser.

La bonne décision se joue souvent avant le dépôt

Face à une évolution du PLU, la question n’est pas seulement de savoir s’il faut déposer vite. Il faut surtout déterminer quelle règle sera applicable au jour de la décision, si un certificat peut sécuriser le terrain et si le projet risque de justifier un sursis à statuer.

Pour un terrain déjà acquis, je conseille de réunir le règlement actuel, le projet de règlement, les délibérations et un plan précis de la parcelle. Pour une acquisition en cours, une condition suspensive liée à l’obtention d’un permis ou d’un certificat opérationnel peut éviter de supporter seul le risque urbanistique.

Le calendrier du PLU ne remplace jamais l’analyse du terrain. La topographie, les accès, les servitudes et la desserte par les réseaux peuvent peser autant que le zonage. C’est en croisant ces données avec le calendrier réglementaire que l’on obtient une décision réellement sécurisée.

Cet article a un caractère purement informatif et éducatif. Le contenu a été élaboré avec l'aide d'outils analytiques et linguistiques modernes (IA). Avant de prendre une décision, consultez un expert.

Questions fréquentes

Oui, en principe, s’il a été délivré légalement. Il reste valable pendant trois ans, sous réserve de commencer les travaux avant son expiration et de ne pas les interrompre plus d’un an. Deux prolongations d’un an peuvent être demandées si les règles d’urbanisme et les servitudes n’ont pas changé.

Pas automatiquement. Le dépôt ne fige pas les règles applicables : l’administration examine en principe le projet selon les règles opposables à la date de sa décision. Un dossier incomplet ou retardé peut donc être soumis au nouveau PLU s’il entre en vigueur avant la décision.

Dans le cadre de l’élaboration d’un PLU, le sursis est possible après le débat sur les orientations générales du PADD. La décision doit être motivée et expliquer en quoi le projet compromettrait ou rendrait plus coûteuse l’exécution du futur document. Sa durée maximale est de deux ans, puis le demandeur dispose de deux mois pour confirmer sa demande.

Il décrit une opération précise et peut cristalliser les règles d’urbanisme ainsi que certaines taxes pendant 18 mois, si le permis est déposé dans ce délai. Il ne vaut toutefois pas permis de construire et n’autorise pas le début des travaux. La demande doit préciser notamment la destination, la surface approximative, l’implantation et les accès envisagés.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

plu permis de construire certificat d’urbanisme sursis à statuer

Partager l'article

Timothée Collet

Timothée Collet

Je m'appelle Timothée Collet et je mets à votre disposition mes 5 années d'expérience dans les domaines de la géométrie, de la topographie et du droit foncier pour le site marti-ombre.fr. C'est la précision intrinsèque de ces disciplines, ainsi que leur rôle fondamental dans la compréhension et la gestion de notre environnement bâti et naturel, qui m'animent. J'aime particulièrement décortiquer les concepts complexes de la topographie et les articulations parfois subtiles du droit foncier, afin de les rendre accessibles à tous. Mon approche consiste à vérifier rigoureusement les informations, à comparer les sources et à organiser les connaissances de manière claire pour vous offrir un contenu utile, précis et actuel.

Écrire un commentaire
