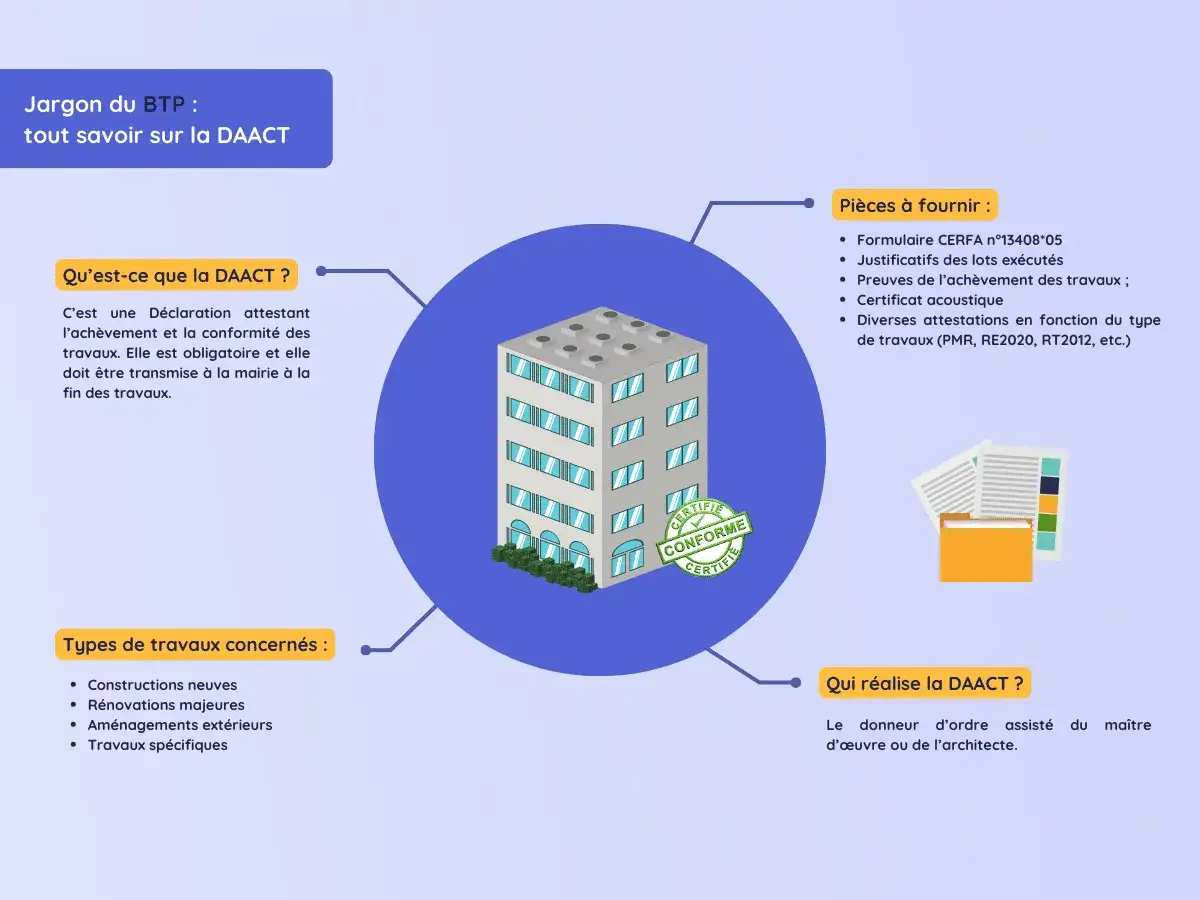

Infographie sur la DAACT, une déclaration attestant le récolement des travaux. Elle détaille les pièces à fournir et les types de travaux concernés.

Table des matières

Une construction peut être terminée tout en restant juridiquement fragile si elle ne correspond pas exactement à l’autorisation délivrée. Je présente ici le rôle du récolement en urbanisme, la différence avec la DAACT et le simple levé topographique, les délais applicables en France, ainsi que les solutions possibles lorsqu’un écart est constaté.

Les points essentiels à retenir avant la fin d’un chantier

  • Le récolement compare les travaux réalisés avec le permis de construire, le permis d’aménager ou la déclaration préalable.
  • La DAACT est déposée en mairie par le bénéficiaire de l’autorisation à l’achèvement des travaux.
  • Le délai de contrôle est généralement de 3 mois, porté à 5 mois dans les cas où le récolement est obligatoire.
  • Un écart mesuré peut conduire à une mise en conformité ou au dépôt d’un dossier modificatif.
  • Un levé géomètre sécurise les vérifications de hauteur, d’implantation, d’emprise et de limites.

À quoi sert le récolement des travaux en urbanisme

Le récolement des travaux est un contrôle réalisé après la construction ou l’aménagement. L’autorité compétente vérifie que l’ouvrage correspond aux plans, aux dimensions et aux prescriptions de l’autorisation d’urbanisme accordée.

La comparaison peut porter sur l’implantation au sol, la hauteur, l’emprise, les distances par rapport aux limites séparatives, l’aspect extérieur ou encore les aménagements prévus sur la parcelle. Le contrôle ne consiste donc pas à vérifier toute la qualité technique du bâtiment. Il porte principalement sur la conformité au droit de l’urbanisme.

Je conseille de bien distinguer trois notions souvent mélangées. La DAACT est une déclaration administrative, le récolement est un contrôle de l’administration, tandis que le levé de récolement est un document technique qui décrit l’état réellement construit.

Document ou procédure Rôle principal Qui intervient
DAACT Déclarer l’achèvement et la conformité des travaux Le bénéficiaire de l’autorisation ou l’architecte ayant dirigé les travaux
Récolement administratif Contrôler la conformité de la réalisation La mairie ou l’autorité compétente
Levé de récolement Mesurer et représenter l’état construit Un géomètre-expert, un géomètre-topographe ou un professionnel compétent
Attestation de non-contestation Confirmer que la conformité n’a pas été contestée dans le délai légal L’autorité compétente, sur demande

Cette distinction a des conséquences concrètes. Une DAACT correctement remplie ne signifie pas automatiquement qu’une visite de terrain aura lieu, et un plan établi par un géomètre ne remplace pas la déclaration officielle déposée en mairie.

Dans quels cas le contrôle devient obligatoire

La commune peut contrôler la conformité de nombreux projets, mais le récolement physique est obligatoire dans certaines situations prévues par le Code de l’urbanisme. Le régime dépend surtout de la sensibilité du site ou de la nature du bâtiment.

  • Les travaux concernant un monument historique inscrit, un site patrimonial remarquable ou un site classé.
  • Les constructions relevant du régime des immeubles de grande hauteur.
  • Les établissements recevant du public, avec une coordination possible avec les services d’incendie et de secours.
  • Les travaux situés dans le cœur d’un parc national, dans une réserve naturelle ou dans certains espaces protégés.
  • Les opérations implantées dans un secteur couvert par un plan de prévention des risques naturels, technologiques ou miniers, sous certaines réserves.

Dans ces cas, la mairie ou le service compétent informe préalablement le bénéficiaire de l’autorisation. Le contrôle se limite aux règles d’urbanisme pertinentes pour l’autorisation, ce qui ne revient pas à refaire l’ensemble des diagnostics techniques du bâtiment.

Le délai de contestation est généralement de 3 mois à compter de la réception de la DAACT. Il passe à 5 mois lorsque le récolement est obligatoire. En l’absence de contestation dans le délai applicable, le bénéficiaire peut demander une attestation confirmant que la conformité n’a pas été contestée.

Je recommande de conserver la preuve de dépôt ou de réception de la DAACT. Sans cette date, il devient beaucoup plus difficile de calculer précisément le délai de contrôle et de répondre à une demande d’un notaire, d’une banque ou d’un futur acquéreur.

Comment se déroule une vérification sur le terrain

Un contrôle sérieux commence par la lecture de l’autorisation et de toutes ses pièces graphiques. Les plans de masse, coupes, façades, notices, prescriptions particulières et éventuels modificatifs doivent être réunis avant toute mesure.

  1. Identifier la version opposable des plans, en tenant compte des permis modificatifs et des décisions ultérieures.
  2. Repérer les points sensibles comme l’angle de la construction, la hauteur à l’égout, le faîtage, les limites et les accès.
  3. Mesurer l’existant à l’aide d’un tachéomètre, d’un GPS topographique, d’un scanner ou d’un autre équipement adapté.
  4. Comparer les mesures avec les cotes autorisées et les prescriptions du dossier.
  5. Rédiger un rapport indiquant les écarts constatés, leur localisation et leur importance.

Sur un terrain dégagé, une station totale permet souvent d’obtenir une précision de l’ordre du centimètre. Le GPS peut être très efficace pour rattacher le relevé à un système de coordonnées, mais il devient moins fiable près des façades, sous les arbres ou dans un environnement urbain dense.

La photogrammétrie par drone ou le scanner 3D apportent une documentation très riche, surtout pour les façades, les grands volumes et les opérations complexes. Ils ne sont pas toujours nécessaires pour une petite extension, et leur coût peut être disproportionné si seules deux ou trois cotes doivent être contrôlées.

Il faut également séparer la tolérance de mesure de la tolérance juridique. Une différence de 2 centimètres peut venir de la méthode de relevé, alors qu’un dépassement de 40 centimètres de hauteur ou une implantation déplacée d’un mètre constitue un problème bien plus sérieux. Il n’existe pas une marge universelle permettant de rendre tout écart acceptable.

Infographie sur la DAACT, une déclaration attestant le récolement des travaux. Elle détaille les pièces à fournir et les types de travaux concernés.

Quels documents préparer pour éviter les mauvaises surprises

La préparation documentaire fait souvent gagner davantage de temps que la mesure elle-même. Avant la visite, je rassemble le permis ou la déclaration préalable, les plans approuvés, les éventuels modificatifs et les documents qui décrivent les travaux réellement exécutés.

La DAACT

La déclaration attestant l’achèvement et la conformité des travaux est adressée à la mairie à la fin du chantier. Elle peut concerner la totalité de l’opération ou une tranche de travaux. En 2026, le formulaire administratif disponible est le Cerfa 13408*13, sous réserve des évolutions de l’administration.

Selon le projet, la déclaration doit être accompagnée d’attestations liées à la performance énergétique et environnementale, à l’accessibilité, à l’acoustique ou à certaines règles de construction. Ces pièces ne concernent pas toutes les opérations, mais une omission peut retarder l’instruction du dossier.

Le plan des ouvrages exécutés

Le plan des ouvrages exécutés, souvent appelé DOE lorsqu’il s’inscrit dans un dossier plus large, représente ce qui a réellement été construit. Il peut inclure les réseaux, les niveaux, les surfaces, les équipements et les modifications intervenues pendant le chantier.

Pour une maison individuelle, un levé ciblé peut suffire. Pour un lotissement ou un aménagement public, il est préférable de prévoir un dossier plus complet avec altimétrie, voirie, réseaux et limites des lots. C’est particulièrement utile lorsque plusieurs entreprises sont intervenues sur le même site.

Lire aussi : Surface minimum pour construire une maison - que dit le PLU ?

Les pièces à conserver

  • La décision d’autorisation et les plans visés.
  • Les permis modificatifs ou décisions de non-opposition complémentaires.
  • La DAACT et sa preuve de dépôt.
  • Le rapport de contrôle ou le procès-verbal de visite, lorsqu’il existe.
  • Le plan de récolement et les relevés de mesures.
  • L’attestation de non-contestation délivrée après expiration du délai.

Cette archive est précieuse lors d’une vente. Elle permet de montrer rapidement que la construction achevée, la déclaration déposée et les documents fonciers racontent la même histoire.

Que se passe-t-il si les travaux ne correspondent pas aux plans

Un écart ne produit pas automatiquement les mêmes effets. Tout dépend de sa nature, de son ampleur, de sa visibilité dans le dossier et de la possibilité de régulariser la situation au regard des règles actuelles.

Lorsque l’autorité estime que les travaux ne sont pas conformes, elle peut mettre le maître d’ouvrage en demeure de mettre les travaux en conformité ou de déposer un dossier modificatif. La notification doit rappeler les suites possibles et le délai à respecter.

Situation constatée Réponse généralement envisageable Point de vigilance
Modification légère compatible avec le règlement Dossier modificatif ou régularisation La modification doit rester compatible avec l’autorisation initiale
Erreur d’implantation ou de hauteur importante Mise en conformité ou nouvelle autorisation La démolition partielle peut être exigée si aucune régularisation n’est possible
Travaux supplémentaires non déclarés Dépôt d’une autorisation adaptée Les règles applicables peuvent être celles en vigueur au moment de la régularisation
Écart limité à un élément intérieur sans incidence urbanistique Pas nécessairement de conséquence au titre de l’urbanisme Les règles contractuelles ou techniques peuvent tout de même s’appliquer
Le dépôt d’un permis modificatif n’est pas une solution magique. Il peut être refusé si la modification change profondément le projet, si elle viole le plan local d’urbanisme ou si elle ne peut pas être dissociée de l’autorisation initiale.

Je déconseille de minimiser un écart en espérant qu’il passera inaperçu. Une non-conformité peut compliquer une vente, un financement, une assurance ou une future demande d’autorisation. La bonne stratégie consiste à faire qualifier l’écart, puis à choisir entre correction matérielle, dossier modificatif et nouvelle demande.

Les erreurs qui fragilisent le dossier de conformité

La première erreur consiste à mesurer uniquement la surface habitable. Le contrôle porte aussi sur l’implantation, les hauteurs, les niveaux du terrain naturel, les distances aux limites et l’aspect extérieur. Une maison peut respecter sa surface autorisée tout en dépassant la hauteur prévue.

La deuxième est de comparer l’ouvrage avec un plan de chantier qui n’est plus le bon. Je vérifie toujours le cartouche du plan, sa date, son indice et la présence éventuelle d’un modificatif. Une cote exacte tirée d’une version annulée ne protège personne.

La troisième erreur est de confondre limite cadastrale et limite de propriété. Le cadastre a une fonction fiscale et ne constitue pas, à lui seul, une preuve de la limite juridique. En cas de doute sur une clôture, une construction ou une servitude, l’intervention d’un géomètre-expert est la voie la plus sûre.

Enfin, un relevé réalisé après pose des clôtures, plantations ou revêtements peut masquer certains repères. Pour cette raison, je préfère planifier les contrôles importants avant les finitions définitives, tout en réalisant un second passage si les réseaux ou les niveaux doivent être documentés.

Le bon réflexe pour sécuriser une construction avant la vente

Pour une opération simple, il suffit souvent de vérifier les plans autorisés, de réaliser les mesures sensibles et de déposer correctement la DAACT. Pour un projet situé en secteur protégé, un ERP, un lotissement ou une construction présentant plusieurs modifications, un dossier de récolement complet apporte une sécurité nettement supérieure.

Je recommande de traiter cette vérification comme une étape de clôture du chantier, et non comme une formalité de dernière minute. Un écart détecté avant la DAACT laisse encore le temps de corriger, de documenter ou de régulariser la situation.

Le meilleur dossier est celui qui relie clairement l’autorisation, les mesures de terrain et l’état final. Cette cohérence facilite les échanges avec la mairie, le notaire et les futurs propriétaires, tout en évitant qu’une simple différence entre un plan et la réalité ne devienne un problème foncier durable.

Cet article a un caractère purement informatif et éducatif. Le contenu a été élaboré avec l'aide d'outils analytiques et linguistiques modernes (IA). Avant de prendre une décision, consultez un expert.

Questions fréquentes

La DAACT est la déclaration d’achèvement déposée en mairie par le bénéficiaire de l’autorisation. Le récolement est le contrôle réalisé par l’administration, tandis que le levé de récolement est un document technique établi à partir de mesures de l’ouvrage réellement construit.

Le contrôle est notamment obligatoire pour certains monuments historiques, sites protégés, immeubles de grande hauteur, établissements recevant du public et secteurs soumis à certains plans de prévention des risques. Le délai de contestation est généralement de 3 mois après réception de la DAACT, ou de 5 mois lorsque le récolement est obligatoire.

Les vérifications peuvent porter sur l’implantation, la hauteur, l’emprise, les distances aux limites séparatives, les niveaux du terrain et l’aspect extérieur. Un tachéomètre, un GPS topographique, un scanner 3D ou la photogrammétrie peuvent être utilisés selon la configuration du site et le niveau de détail recherché.

L’autorité peut demander une mise en conformité ou le dépôt d’un dossier modificatif. Selon l’ampleur de l’écart et sa compatibilité avec les règles applicables, une nouvelle autorisation peut être nécessaire, voire une correction matérielle ou une démolition partielle si aucune régularisation n’est possible.
